一、防水體系設計原則
1.?結構自防水為基礎?
采用抗?jié)B混凝土(P6-P8等級)作為主體結構,配合膨脹劑或纖維添加劑提升抗裂性能;
2.?多道防線組合防護?
形成"結構自防水+柔性防水層+排水系統"三重防護體系,實現剛?cè)岵姆浪Ч?/span>
?3.重點部位強化處理?
對樁頭、后澆帶、穿墻管等關鍵節點設置附加防水層(≥500mm寬)并進行密封處理。
二、防水施工核心步驟
(一)基層處理
混凝土基面需打磨至平整度≤3mm/2m,含水率<9%后方可施工
陰陽角做成R=50mm圓弧或45°坡角,裂縫處鑿V型槽填充環氧砂漿
(二)柔性防水層施工
1.?卷材鋪貼?
底板采用空鋪法(搭接邊滿粘),立墻滿粘法施工
SBS卷材熱熔焊接,高分子卷材使用配套膠粘劑,搭接寬度≥100mm

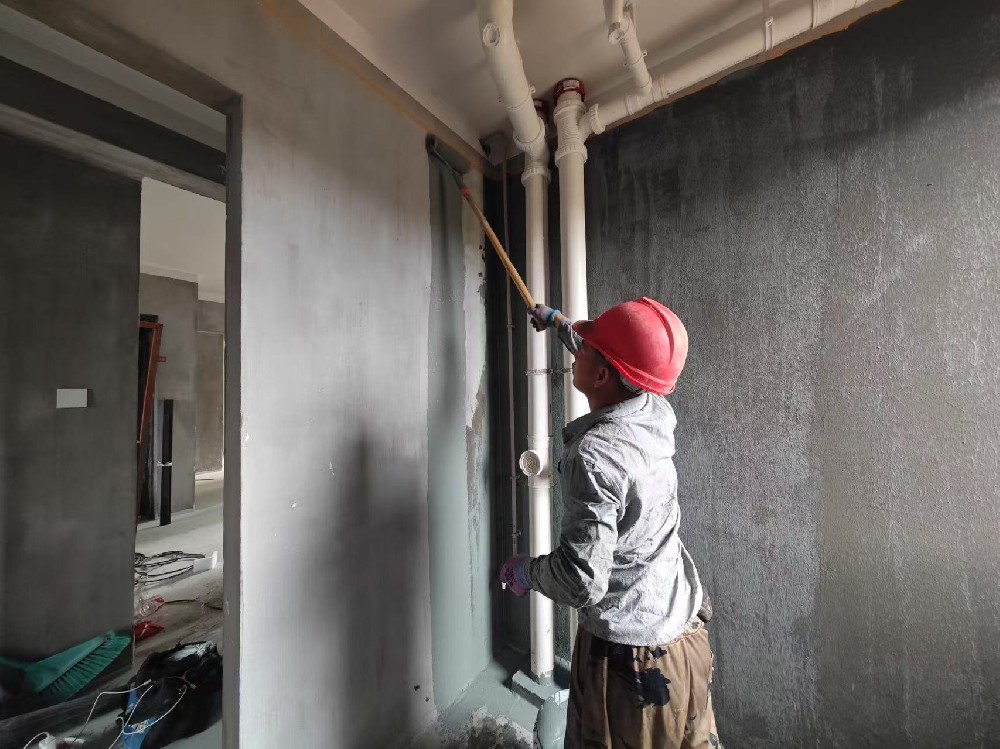

2.?涂料施工?
聚氨酯涂料分3遍涂刷,每遍厚度0.5-0.8mm,總厚度≥2mm
樁頭及接縫處涂刷水泥基滲透結晶涂料,延伸至結構外150mm
(三)關鍵節點處理
部位 處理要點
后澆帶 增設同材質附加層,兩側預埋止水鋼板,澆筑前清理界面涂刷界面劑
穿墻管 采用法蘭套管+遇水膨脹橡膠圈雙重密封,周邊500mm范圍附加防水層
外墻收口 卷材上翻至散水標高以上300mm,頂部用金屬壓條固定并密封7
三、排水系統配置
1.?主動排水?
沿地下室周邊設置環形排水盲溝(Φ200HDPE穿孔管
最低點設置集水井(容積≥1m3),配備雙泵自動排水系統
2.被動防潮?
墻面安裝電滲透防潮系統,脈沖電壓驅動水分子向外遷移
地面鋪設排水板(凸點朝下),引導滲水至排水溝
四、質量控制要點
1.施工期間地下水位需降至作業面以下500mm
2.每道防水層完成48h后進行閉水試驗,水位下降≤2mm/24h為合格
3.柔性保護層施工前,防水層表面需鋪設4mm厚PE膜隔離層
五、常見滲漏維修方案
?1.點滲漏?:鉆孔注漿(環氧樹脂或丙烯酸鹽)后表面涂刷滲透結晶涂料
2.?結構裂縫?:沿裂縫開槽埋設注漿管,壓力灌注聚氨酯發泡止水劑
3.穿墻管滲漏?:剔除原密封材料,重新安裝橡膠止水環并填充密封膏
注:具體方案需結合滲漏檢測報告制定,維修后需進行72h持續觀測。
